Geopolimerinės injekcijos yra naudojamos atliekant gamybos ir pramonės objektų atkūrimo ir remonto darbus. Technologija puikiai tinka tiek veikiančių įmonių konstrukcijų sutvirtinimui, tiek nenaudojamų objektų modernizavimui, pritaikant juos galingesnių įrenginių naudojimui. Geopolimerinių dervų injekcijos nesukelia jokių trikdžių vykdomiems gamybos ar komerciniams procesams.

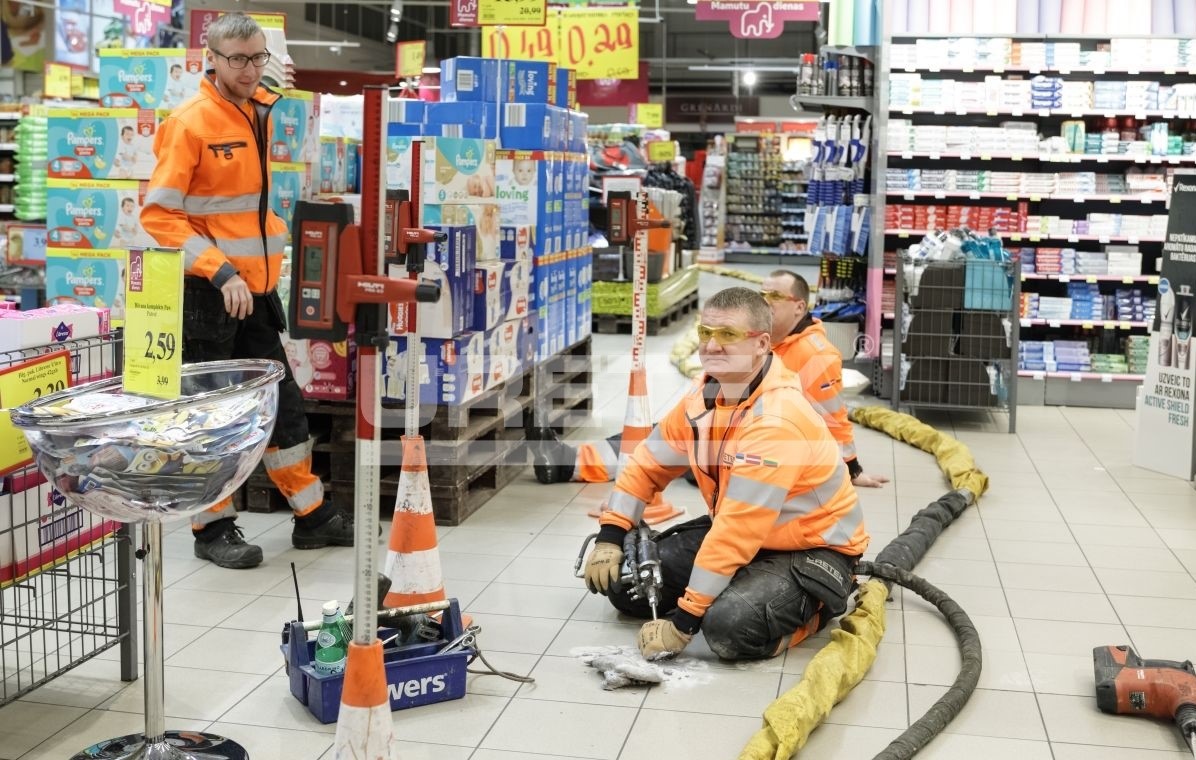

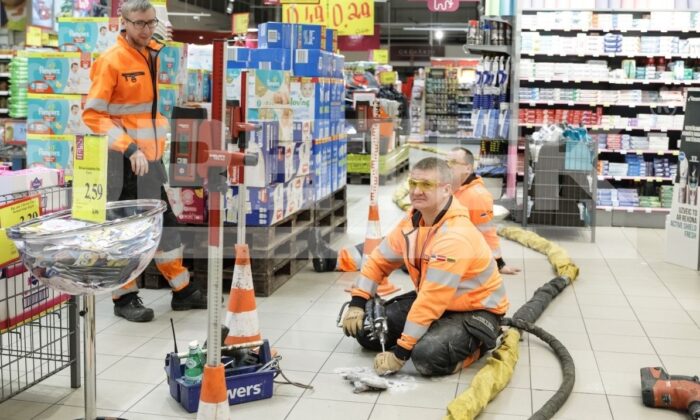

Venspilyje esanti Rimi parduotuvė pastatyta ant pelkėto grunto ir dėl to parduotuvės grindys pradėjo sėsti. Parduotuvės savininkas dėl problemos sprendimo kreipėsi į "URETEK Baltic".
Šiame objekte reikėjo sutankinti gruntą po grindimis, pakelti jas ir iš naujo jas suniveliuoti. Grindų plotas - 4500 kvadratinių metrų. Greta geologinių iššūkių, darbai buvo labai sudėtingi ir dėl to, kad "URETEK" komanda galėjo dirbti tik tada, kai parduotuvė buvo uždaryta, t.y. naktį. Lentynų nebuvo galima judinti, visos prekės buvo uždengtos ir iki parduotuvės atsidarymo ryte darbas darbo zonoje turėjo būti baigtas. Iš 4500 kvadratinių metrų 1000 kvadratinių metrų sudarė sandėlis, kur, kaip būdinga dildelei parduotuvei, naktį vyko darbas ir rasti laisvus laiko tarpus buvo didelis iššūkis. 500 kvadratinių metrų sudarė bendrieji koridoriai, kur buvo eskalatoriai, kurie buvo vienintelė galimybė patekti į antrą aukštą. Atsižvelgiant į visas aplinkybes darbo grafikas buvo sudarytas labai tiksliai.
"URETEK Baltic" su užduotimi susitvarkė, darbų metu parduotuvės nereikėjo uždaryti ir klientai net nepastebėjo, kad parduotuvėje vyko darbai. "URETEK" technologijos naudojimas buvo prekybos centro savininkui vienintelis galimas sprendimas, nes prekybos centro uždarymas netgi trumpam laikui būtų reiškęs labai dideles išlaidas, o prarastas klientų srautas uždarymo metu būtų atsistatęs tik per keletą mėnesių.

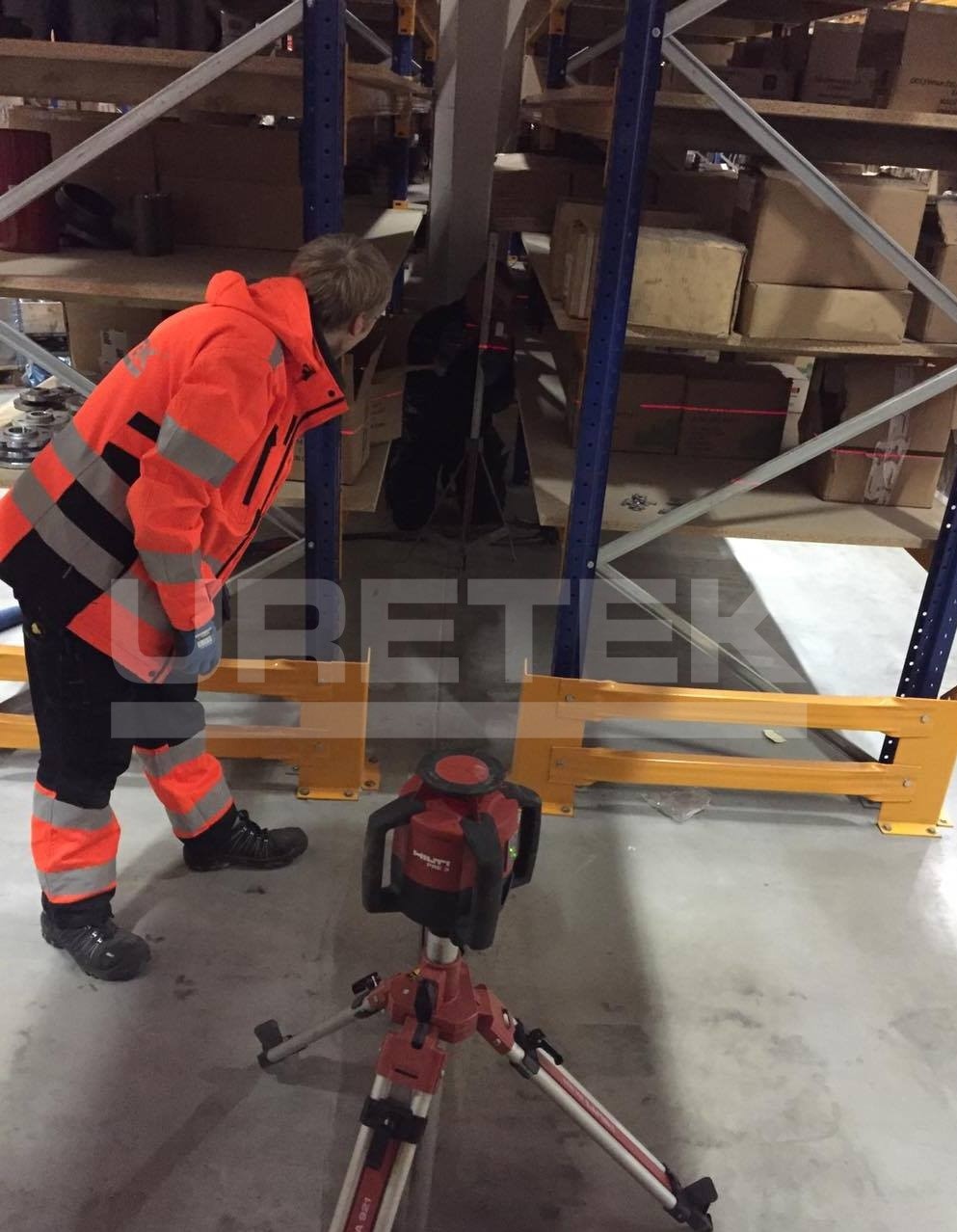

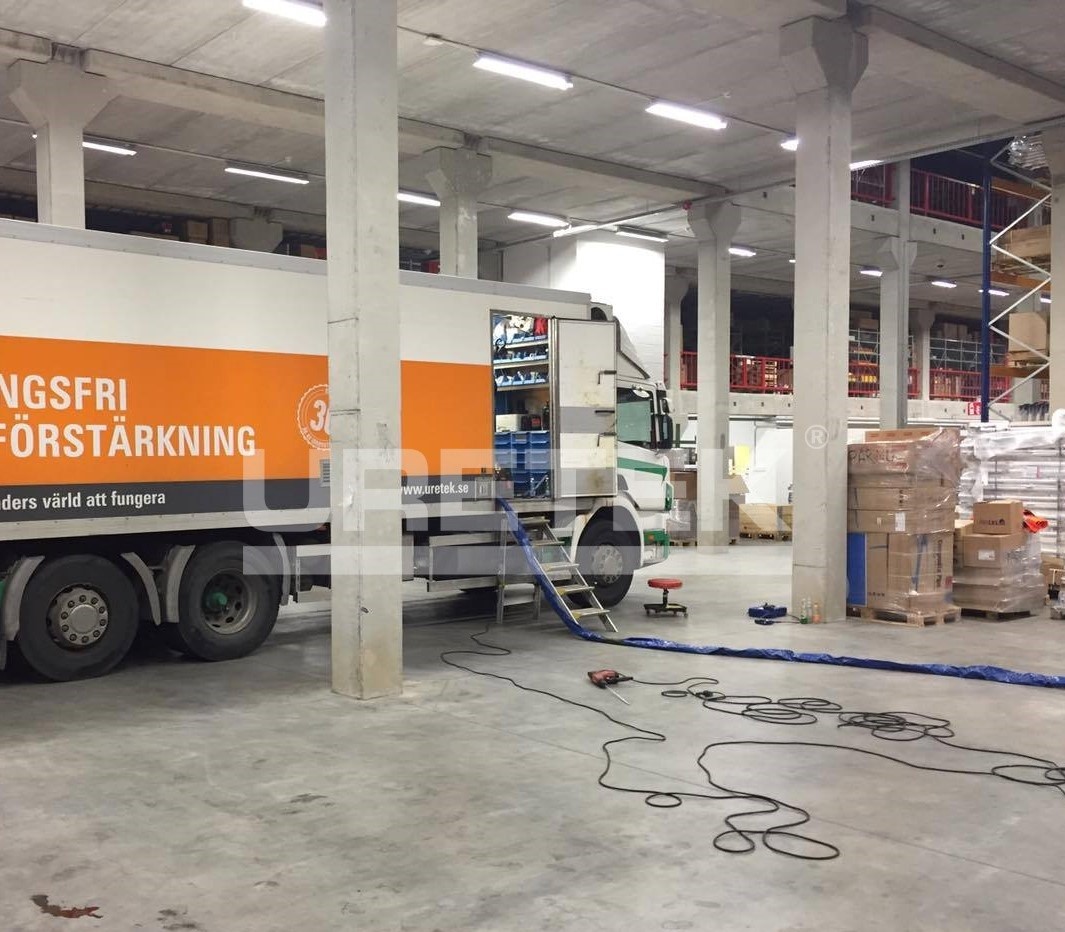

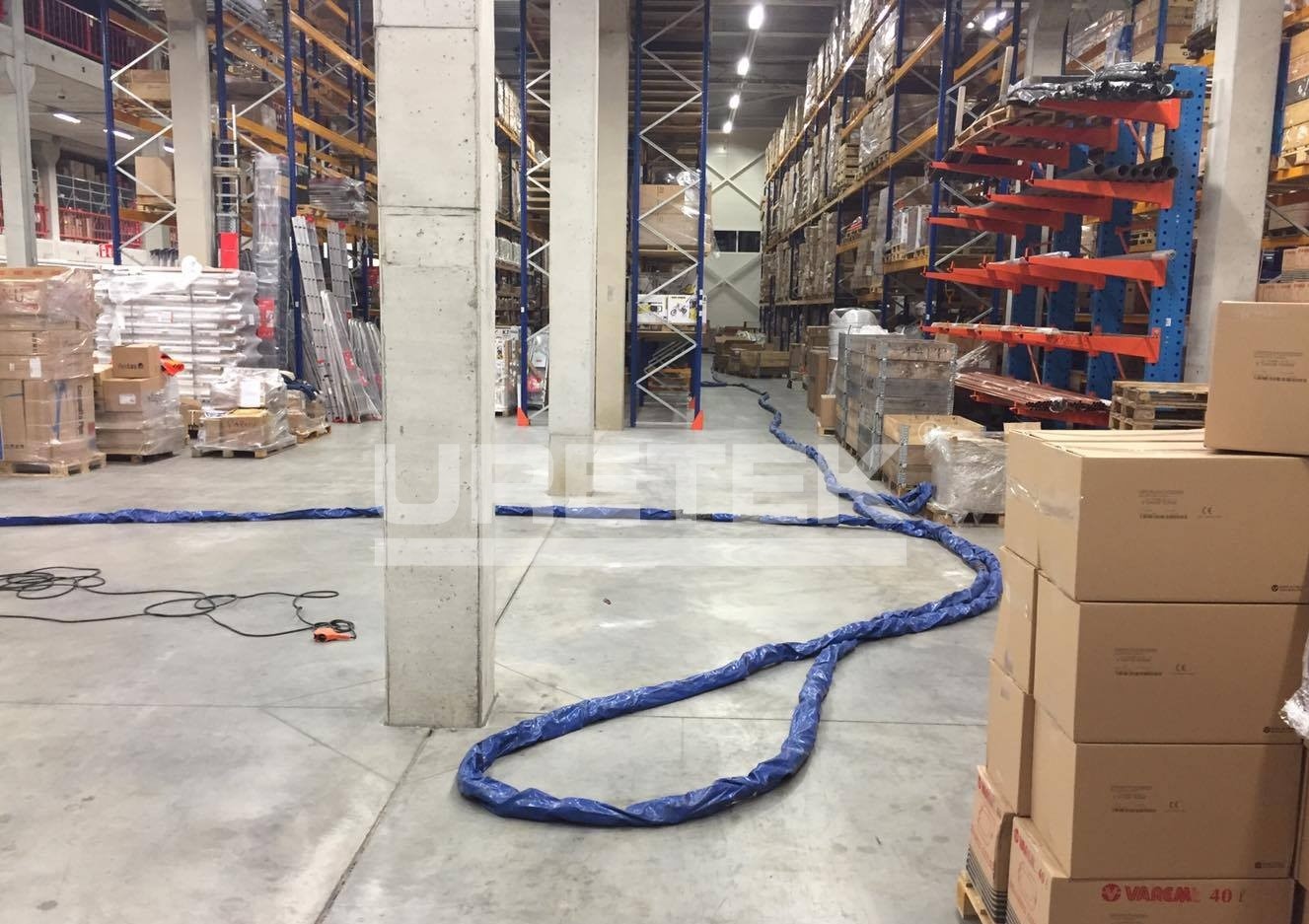

FEB logistikos centras yra įmonės širdis, kur darbas vyksta visą parą. Centro uždarymas net ir trumpam laikui įmonei būtų labai didelis iššūkis ir, be to sukeltų didelių papildomų kaštų.. Visgi sandėlyje reikėjo pakelti nusėdusias grindis ir sutankinti gruntą po grindimis. Taip nutiko dėl to, kad važinėjantys dideli sunkūs keltuvai išjudino esančias betonines grindų plokštes.
"URETEK" specialistai nustatė, kad dėl apkrovų aplink betono siūles susidarė didelė įtampa. Visų pirma reikėjo kuo greičiau sustiprinti gruntą po betoninėmis plokštėmis, siekiant išvengti jų lūžimo. Dėl pernelyg didelės papildomų išlaidų tikimybės, klientui netiko nei vienas iš sprendimų, kuris būtų stabdęs logistikos centre vykstantį darbą. 150 kvadratinių metrų grindų plotas buvo stabilizuotas operatyviai per 6 valandas netrikdant įprastos sandėlio rutinos. "URETEK" grindų pakėlimo "SLAB LIFT" technologijos pagalba buvo įmanoma užpildyti tuštumas po grindimis naudojant patentuotas geopolimerines dervas, kurios yra skirtos būtent tokio pobūdžio darbams.
Darbų metu buvo sutvirtintas gruntas ir atkurtas tvirtas grindų sąlytis su žemiau esančiu gruntu. Darbų kokybė buvo tikrinama naudojant lazerinius nivelyrus, kurie fiksuoja grindų lygio pokyčius 0,5 mm tikslumu. Norėdama kuo mažiau trukdyti klientui, "URETEK" komanda darbus atliko sekcijomis. Darbas iš viso truko šešias valandas ir pirmam visiškai pakrautam keltuvui buvo leista važinėti suremontuotoje zonoje praėjus vos 10 minučių.
Klientui nereikėjo ištuštinti esančių stelažų, atvirkščiai – visi stelažai turėjo būti maksimaliai apkrautos tam, kad gruntas po grindimis būtų maksimaliai sutankintas.
Vilniuje esančiame prekybos centre 3500 kvadratinių metrų plote nusėdo grindys ir trys betoniniai atraminiai poliai. Nusėdimo priežastis – statybos klaida, nes nebuvo atsižvelgta į po prekybos centru 4-5 metrų gylyje esantį durpių sluoksnį. Buvo bijoma, kad nepasikartotų Rygos "Maxima" tragedija, tad prekybos centras buvo nedelsiant uždarytas ir, suprantama, tai atnešė parduotuvės savininkui didelių finansinių nuostolių.
Betoninių polių sustiprinimą pagal galiojančią garantiją atliko statytojas, tačiau dėl grindų pakėlimo centro savininkas kreipėsi į "URETEK" komandą. Esanti grinų problema buvo didelis iššūkis, nes kai kur grindų aukščio skirtumas siekė net iki 20 cm..
Prekybos centras remonto darbams buvo uždarytas beveik pusę metų, o nenaudojant "URETEK" technologijos, prekybos centro veiklos atnaujinimas būtų dar labiau užsitęsęs ir savininko nuostoliai būtų buvę dar didesni.
Grunto sustiprinimo ir grindų pakėlimo darbams atlikti "URETEK" komandai prireikė 21 dienos.

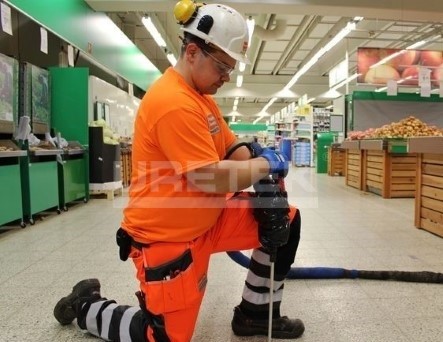

Tartu mieste esančiame prekybos centre "Prisma" buvo nusėdusios sandėlio grindys, kurių plotas – 500 kvadratinių metrų.Atsižvelgiant į tai, kad nebuvo galimybės stabdyti prekybos cento veiklos, reikiami darbai buvo atliekami naktimis. Tai leido užsakovui remonto darbų metu laikytis savo įprasto darbo ritmo ir neatnešė jokių papildomų išlaidų.
"URETEK" technologijos pagalba įmanoma atlikti didelės apimties remonto darbus netrikdant kliento veiklos, kas yra ypač svarbu prekybos centrų atveju. Parduotuvės uždarymas dviem savaitėms įtakoja ženklų apyvartos sumažėjimą, kuris atsistato tik po kelių mėnesių ar net pusės metų.
Metams bėgant rūgščios siloso sultys buvo išėdusios silosinės betoninius surinkimo latakus ir tokiu būdu prasisunkdavo į gruntą, taip išplaudamos po betono plokštėmis esančias žemes, bei teršė greta esantį žemės lauką. Silosinė jau buvo remontuota 2-3 kartus, tačiau rezultato nebuvo ir užsakovas kreipėsi į "URETEK" komandą.
"URETEK" technologijos pagalba pirmiausia buvo užpildytos atsiradusios išplautos tuštumos ir atstatyta grunto keliamoji galia. Po to į gruntą, esantį už surinkimo latakų, buvo injektuota plėtriųjų geopolimerinių dervų ir tokiu būdu pratekėjimas buvo sustabdytas.
Šis darbas truko 4 valandas, tuo tarpu naudojant įprastinį metodą betoninių plokščių pašalinimui šiame objekte, finansinės išlaidos būtų buvusios tris kartus didesnės, o toks darbas būtų trukęs apie 2-3 savaites.
Karvių melžimo zonoje gausiu vandeniu kasdien plaunamos grindys. Šioje zonoje esančios betoninės grindys nusėdo, todėl gyvulių išmatos ir plovimo vanduo pradėjo tekėti šalin nuo nutekėjimo trapų, tad plauti grindis pasidarė sudėtinga.
"URETEK" technologijos pagalba buvo stabilizuotas gruntas po grindimis ir atstatyta jo keliamoji galia. Po to betoninės plokštės buvo iš naujo pakeltos apie 80 – 150 mm bei suniveliuotos.
Įprastiniu metodu atlikti tokį darbą būtų neįmanoma, nes laiko tarpas tarp dviejų melžimų visą parą yra 4 valandos ir jo negalima pakeisti. "URETEK" buvo pasiruošusi atlikti darbus dviem 4 valandų ciklais.
Naujo automobilių serviso statybos metu, viename pastato gale liko nesutankintas gruntas po pamatu ir statybos darbus teko nutraukti. Nusėdimo dydis kelis kartus viršijo leidžiamą toleranciją ir pastatui atsirado reali grėsmė sugriūti. Atlikus geologinius tyrimus paaiškėjo, kad grunte po pamatais yra metro storio durpių sluoksnis.
"URETEK" technologijos pagalba į gruntą buvo injektuota specialaus geopolimero, kuris besiplėsdamas išstūmė durpių sluoksnį ir užėmė jo vietą. Įšvirkštus geopolimero buvo atstatyta grunto keliamoji galia. Šiuo atveju pamatųpakėlimas nebuvo atliktas, nes nei "URETEK" komanda, nei užsakovas nemanė, kad to yra būtina.
Naudodamas "URETEK" technologiją, klientas sutaupė laiko. Statybos darbai nevyko jau mėnesį laiko ir ieškodamas problemos sprendimo, klientas kasdien patirdavo neplanuotų finansinių išlaidų.
Visas darbas truko 8 valandas.
Latvijoje esančioje gamykloje buvo aptiktas laikančios konstrukcijos stulpo nusėdimas, kurio priežastis – vanduo iš drenažo vamzdžių. Grunto keliamoji galia buvo nepakankama iki 2,5-4,2 m gylio, nes tekantis vanduo buvo išplovęs gruntą. Dėl šios priežasties laikančiosios konstrukcijos stulpas kartu su pamatais buvo nusėdęs 5 cm ir tolesnis sėdimas buvo tik laiko klausimas.
"URETEK" technologijos pagalba gruntas po stulpu buvo stabilizuotas, atstatyta jo keliamoji galia ir stulpas buvo iš naujo suniveliuotas iki 1,5 cm. Daugiau pakelti buvo rizikinga, nes tolesnis kėlimas būtų pažeidęs laikančiąją konstrukciją. Pasitarus su klientu buvo nutarta apsiriboti 1,5 cm pakėlimu.
Visi darbai truko 6 valandas. Įprastais metodais šios problemos išspręsti nebūtų buvę įmanoma nenutraukus gamyklos darbo. Kliento naudą dėl sutaupyto laiko ir pinigų sunku įvertinti.
Dėl blogo sutankinimo gruntas po gežbetonine plokšte didžiąja dalimi buvo nusėdęs ir tarp grindjuostės ir grindų atsirado apie 4 cm plyšys.
"URETEK" technologijos pagalba buvo stabilizuotas gruntas po pastato pirmu aukštu ir po to grindys buvo pakeltos į savo pradinę padėtį. Atliekant darbus įprastiniu metodu biurus būtų reikėję iškelti, pašalinti esamą grindų laminatą, iš naujo suniveliuoti ant gelžbetonio plokštės esančias sijas, laikančias OSB pagrindo plokštę, ir po to iš naujo pakloti grindų laminatą.
"URETEK" darbą atliko per 5 valandas ir užsakovui nereikėjo daryti jokių papildomų pasiruošiamųjų ar statybinių darbų.
